乔卢特卡南部医院项目:几台 UL 认证中压柜,从图纸到出厂调试都发生了什么

今天,我们为乔卢特卡南部医院项目生产的几台 UL 认证中压柜,完成了厂内 最终调试并装箱发运。整个过程涉及的环节不少:图纸转化、关键元器件选型、装配、出厂试验。本文以这一单为样本,把每个环节实际做的事和踩过的边界写出来,供正在评估"中国厂能不能承接北美体系项目"的同行参考。

无锡雅客力电气的北美业务走到第四年,这次中压柜的发货只是其中一个具体动作,以下内容不构成对其他供应商的对比。

一、为什么"出口北美"四个字本身就值得拆开看

很多国内同行对"北美订单"的第一反应是 UL 认证。这只是一张入场券。真正的难点在三个方面:

· 体系差异。北美中压柜的设计基础是 IEEE C37.20 系列,在试验方法、爬电距离、保护定值上与 GB/T 3906 IEC 62271-200 不直接画等号。

· 元器件溯源。继电保护、PT/CT、避雷器,甚至接线端子,客户都会逐项查 UL 文件号,BOM 一一对应,任何一项缺失会让来料评审退回。

· 包装与文件。木箱熏蒸、商检、装箱单、商业发票、提单、原产地证,任何一份出错都可能在目的港被卡。

UL 认证是"能不能做",真正的出口能力是"能不能稳定地把这一单做成"

二、这台柜子实际怎么落地的

以乔卢特卡南部医院这一单为例,把流程拆成 4 :

1. 订单转化期

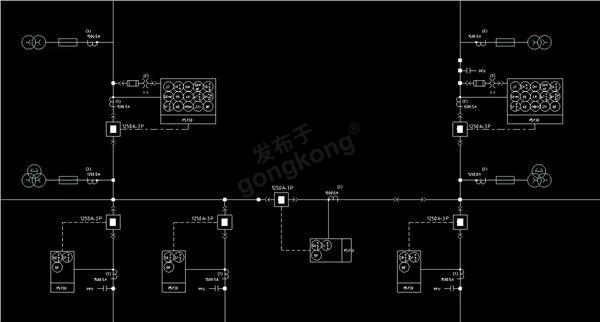

客户提供的是一张英文单线图(项目图 1,可见双路市电进线、两台主变、PT 与避雷器、母联自投、母线分段)。我们先按 IEEE C37.20.1 标识方式把图重画一遍,这一步会把原图里没写明的细节挑出来:进线柜是否带线路侧 PT、母联柜是否要同步合闸,这些都要在转化期就和客户敲定。

2. 元器件选型

继电保护、多功能电表、PT/CT、避雷器按客户短名单里 UL 文件号选型。短名单之外的,提交替代件清单(RFI 流程),拿到书面确认再下料。

3. 柜体与一次装配

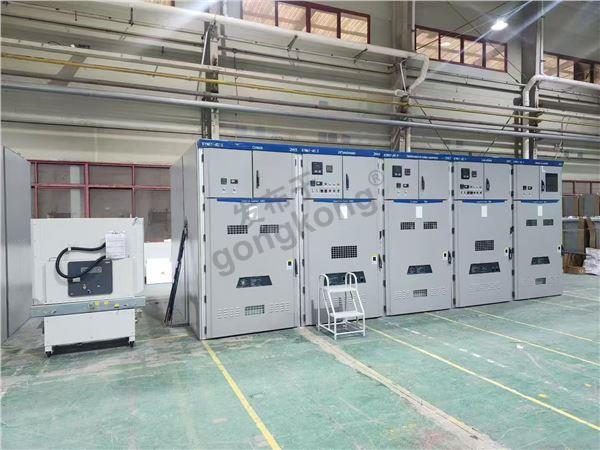

柜体按 IEEE C37.20.1 与配套 UL 891 的结构要求,核查柜体强度、隔板等级、连锁、接地连续性、母线支撑间距,装配完成后做尺寸、铭牌、螺栓力矩的全检。

4. 出厂试验与发货

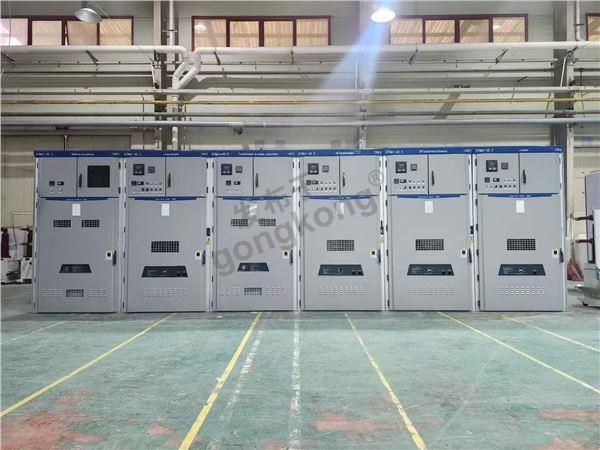

IEEE C37.20 系列执行:主回路工频耐压与绝缘电阻、辅助与控制回路功能试验、机械操作与五防试验、继电保护整定值校验、母线连接电阻测量。试验报告、UL 标记照片、BOM UL 文件号对照表,统一归档作为出厂资料的一部分。厂内完成模拟调试(分合闸、自投、母联联动、信号上传),客户代表视频或现场见证后装箱发运。

三、北美体系下真正吃功夫的地方

北美项目对厂商的要求其实比国内项目更"":任何返修都要再走一程海运,周期至少 4-6 ;项目现场往往是医院、数据中心、油气等对停电敏感的场所,设备故障的代价很高;客户对"程序合规"的要求很具体,图纸版本、变更记录、试验数据都要留底。

我司自进入北美市场以来,UL 5085-1(干式变压器)UL 891(低压开关柜)UL 508A(工业控制柜)UL 1588(电气用线缆)上逐步建立了完整的产品矩阵。这次中压柜的发货,实际上是把矩阵从中低压延伸到中压的一次验证。

对医院项目,包装、运输、现场返修这类环节会被放大成运营问题。我们对第一单的承诺保持克制:能配合的提前沟通到位,不能完全吃下的边界写在报价里。客户最终拿到手的是已经按 IEEE C37.20 系列和 UL 文件号核对过的柜子,以及一份与 BOM 对齐的出厂资料包。

乔卢特卡南部医院项目会作为工程案例归档,对外援引以客户最终授权为准。
